O diretor de PMO me chamou para uma conversa que ele descreveu como “um problema de cancelamento de projetos”.
Quando abriu a planilha, eram 47 projetos ativos. Cada um com Business Case aprovado, patrocinador designado, status semanal, gate review trimestral. O processo havia sido construído ao longo de quatro anos. Era rigoroso, transparente e — pelas métricas que o PMO media — estava funcionando bem: 78% dos projetos dentro do prazo, 82% dentro do budget.
O problema que ele trouxe era sobre um projeto específico — desenvolvimento de um produto que o mercado havia tornado irrelevante nos últimos seis meses. Todos na liderança sabiam que o projeto não deveria continuar. Ninguém tinha autoridade, processo ou coragem institucional para propor o cancelamento formal.
Enquanto conversávamos, percebi que ele estava me descrevendo o sintoma errado. O problema não era como cancelar um projeto. Era que o PMO havia se tornado tão eficiente em fazer projetos andarem que havia perdido completamente a capacidade de perguntar se deviam andar.
E isso não era falha de implementação. Era o mandato funcionando exatamente como foi desenhado.
O que eu vou defender neste artigo — e o que você leva para a próxima reunião
Organizações desperdiçamUS$ 2 trilhões por anoem gestão de projetos ruim (PMI, 2025). Mas o diagnóstico convencional está errado — o problema raramente é falta de competência técnica de gestão. É o mandato que o PMO recebeu.
O PMO tradicional foi construído para maximizar exploit: entregar o que foi aprovado dentro do prazo, custo e escopo. Essa lógica, quando dominante, é estruturalmente hostil a projetos de explore.
Turner et al. (2023) documentaram: PMOs com capacidade ambidestra entregam 40% mais valor ao negócio. A diferença não está em metodologia — está em dois processos paralelos de governança.
O artigo traz três ferramentas proprietárias: a Auditoria de Mandato de 6 perguntas, o PMO Mandate Scorecard (5 dimensões, 0–15 pontos), e o Plano de 90 Dias para transição para PMO 4.0 — qualquer diretor de PMO pode aplicar sem consultoria.

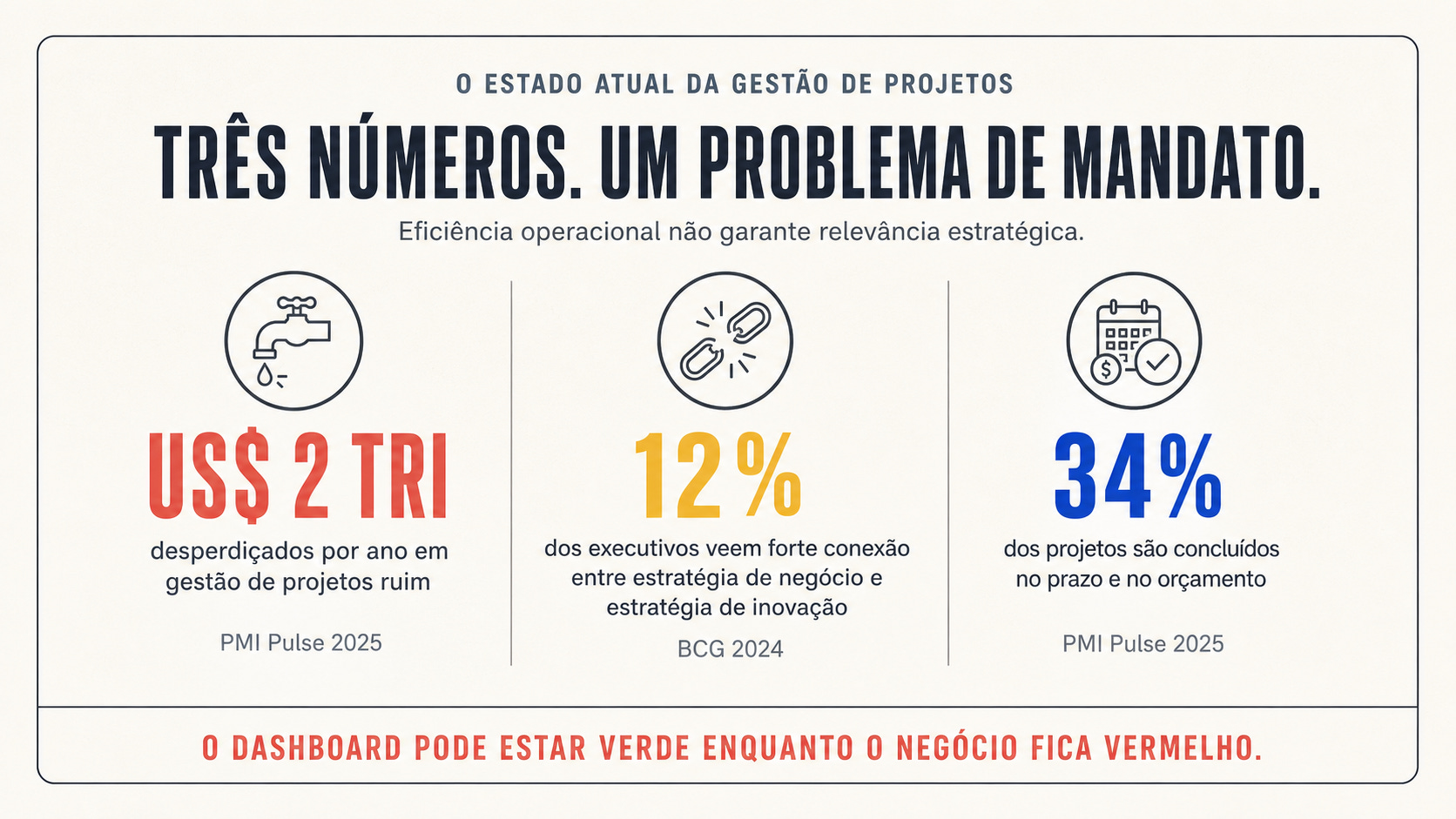

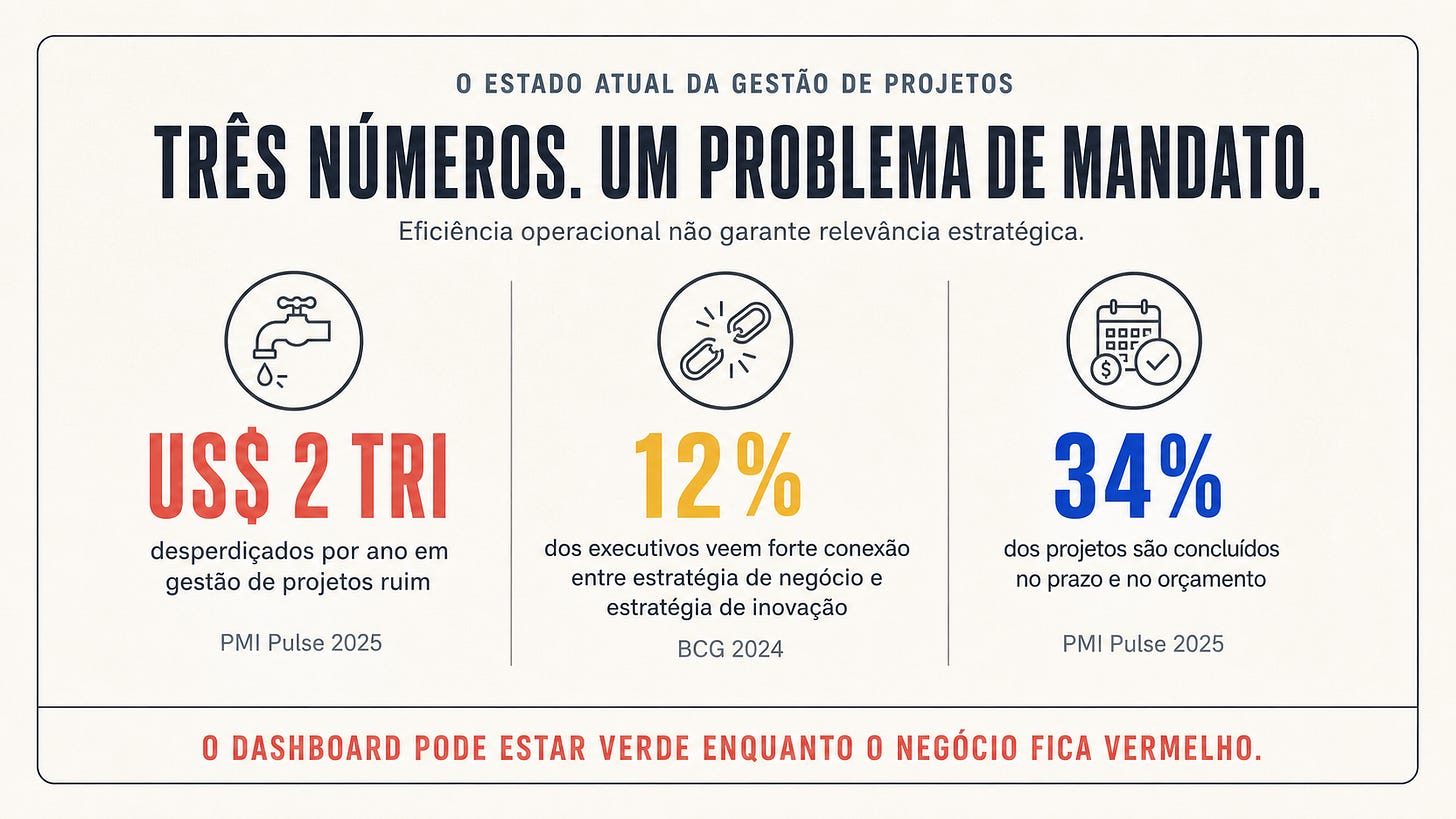

Figura 1 - O estado atual da gestão de projetos em números (baseado em PMI Pulse, 2025; BCG, 2024)
Esses três números contam histórias diferentes sobre o mesmo problema. O desperdício de US$ 2 trilhões é frequentemente interpretado como falha de execução — projetos mal gerenciados, equipes sem competência, metodologias inadequadas. Mas os 12% que têm ligação forte entre estratégia e inovação revelam que o problema está mais atrás: não é o projeto que falha. É o sistema de aprovação que não diferencia o que deveria ser aprovado e por quê.
Por que o PMO foi construído para o problema de 2005
O Project Management Office emergiu como resposta a uma necessidade real: organizações perdiam dinheiro em projetos que ninguém sabia monitorar. A resposta foi a profissionalização — processos padronizados, metodologias, gates de aprovação, dashboards. Funcionou. PMOs bem implementados reduziram desperdício e aumentaram previsibilidade.
O problema é que o PMO foi projetado para resolver o problema que existia em 2005, e a maioria das organizações está usando a mesma solução para um problema diferente em 2026.
O mandato que o PMO recebeu — e que ninguém revisou
O PMO tradicional tem um mandato implícito que raramente é escrito mas está em tudo que ele faz: “Garanta que os projetos aprovados sejam entregues dentro do prazo, custo e escopo originais.”
Esse mandato pressupõe que o processo de aprovação que veio antes do PMO foi correto (leia o artigo completo de referência neste link). Pressupõe que o escopo aprovado ainda é relevante quando o projeto termina. Pressupõe que sucesso de projeto = aderência ao plano.
Num ambiente de alta incerteza — onde o mercado muda mais rápido que o ciclo de aprovação de portfólio — essas três premissas são regularmente falsas. E o PMO que opera com esse mandato vai entregar projetos irrelevantes com excelência crescente, sem ter nem o mecanismo nem o mandato para questionar isso.
Conexão · Hélice da Execução · Trentim (2026)
No modelo da Hélice da Execução (leia este artigo), o PMO vive na tensão entre Pá 2 — Governança Enxuta e Pá 4 — Capacidade de Entrega. Um PMO estruturado exclusivamente para otimizar a Pá 4 — entregar projetos dentro do prazo, custo e escopo — está operando com uma hélice desbalanceada: investe tudo na capacidade de entrega e nada no mecanismo de governança que diferencia o que vale a pena entregar e como medir esse valor.
O resultado é o Gap da Hélice descrito neste outro artigo: Pá 4 avança para estágio 3 enquanto Pá 2 permanece em estágio 1 — a organização está executando com excelência crescente aquilo que tem governança fraca para priorizar. O PMO ambidestro (PMO 4.0) é a expressão organizacional da Pá 2 funcionando com design adequado: dois processos paralelos de governança, dois conjuntos de critérios, dois perfis de patrocinador — integrados na mesma estrutura, mas com lógicas deliberadamente distintas.
O dado do PMI Pulse 2025 que raramente é interpretado da forma certa: apenas 65% dos profissionais de alto business acumen consideram alinhamento à estratégia como métrica de desempenho do projeto. O que significa que 35% dos profissionais mais sofisticados da profissão ainda não têm alinhamento estratégico no seu dashboard principal de sucesso. Para o restante, o número é ainda pior.
O PMO 4.0 e a distinção que muda tudo
Com base em mais de vinte anos de diagnósticos de PMO e governança de portfólio — e na pesquisa que fundamenta o framework que tenho desenvolvido — chegei a uma conclusão que contraria a maioria dos modelos de maturidade de PMO existentes:
Maturidade de PMO medida por aderência a processo é uma armadilha. Não porque processo seja ruim — mas porque a medição de maturidade que premia aderência a processo treina o PMO a ser melhor no mandato que foi dado, não no mandato que a estratégia requer.
O que chamo de PMO 4.0 não é uma versão mais sofisticada do PMO tradicional. É uma arquitetura de governança que diferencia deliberadamente seus processos por tipo de projeto.

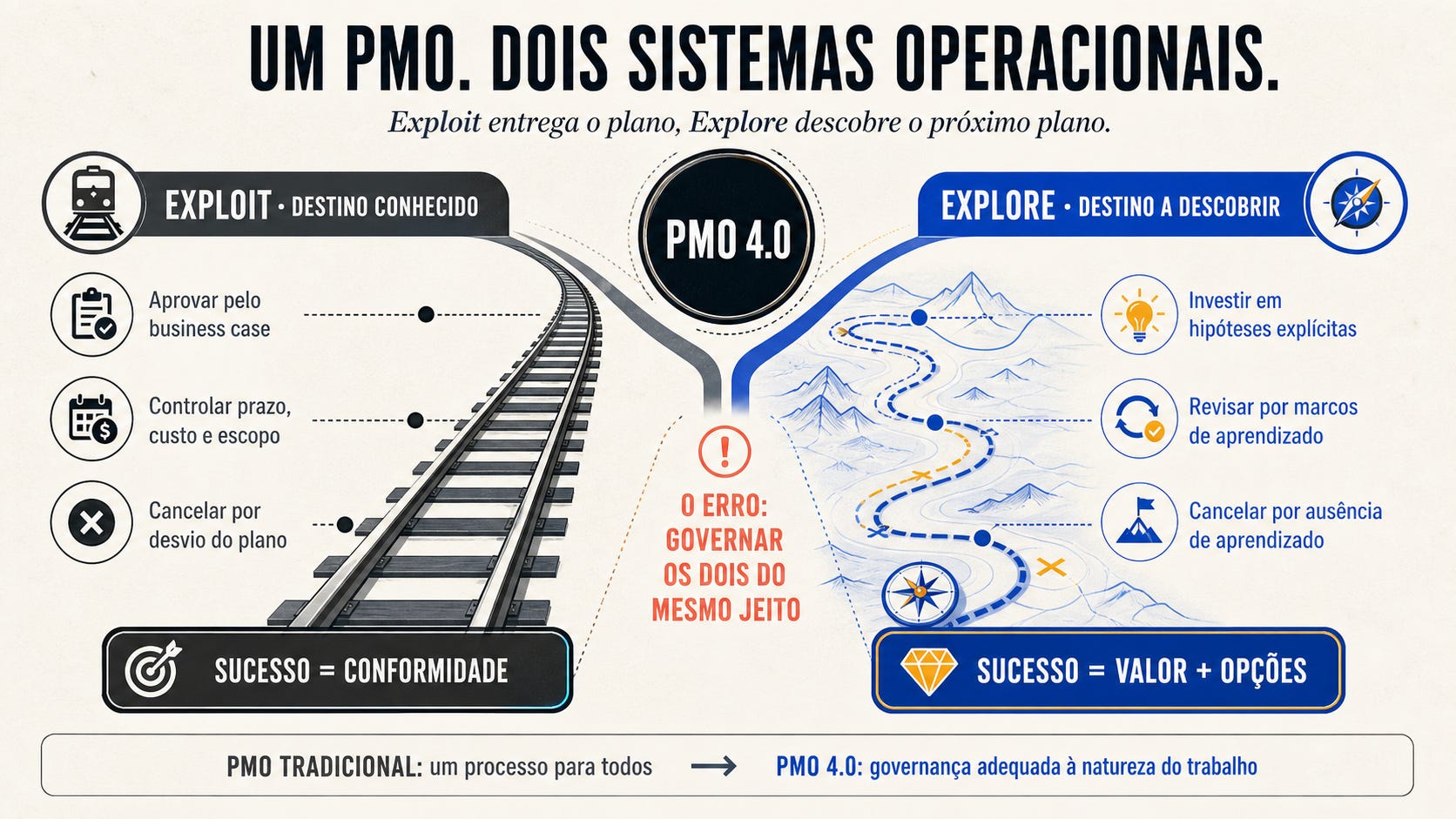

Figura 2 - PMO tradicional versus PMO 4.0 (Trentim, 2026).
PMO Tradicional — Mandato Implícito
Um processo de aprovação para todos os projetos
Business Case com VPL como critério universal
Gate review baseado em prazo/custo/escopo
Cancelamento por desvio de plano
Sucesso = entregar o que foi aprovado
Relatório para liderança: status de projetos
Revisão de portfólio: quando um projeto falha
PMO 4.0 — Mandato Diferenciado
Dois processos paralelos: exploit e explore
Investment thesis com hipóteses explícitas para explore
Gate review de learning milestone para explore
Cancelamento por ausência de aprendizado para explore
Sucesso = valor gerado ao negócio, não conformidade ao plano
Relatório para liderança: valor entregue + opções estratégicas abertas
Revisão de portfólio: quando o mercado ou a estratégia muda
A diferença crítica entre as colunas não é metodologia. É a pergunta que o gate review faz. No PMO tradicional, a pergunta é: “O projeto está dentro do plano aprovado?” No PMO 4.0, para projetos explore, a pergunta é: “O que aprendemos desde o último gate — e isso muda a direção?”
Turner et al. (2023) documentaram PMOs que conseguem fazer essa diferenciação entregando 40% mais valor ao negócio. Não porque sejam maiores, mais certificados ou mais sofisticados em ferramentas. Porque têm critérios de sucesso diferentes para propósitos diferentes.
O que muda na governança de um projeto explore
Projetos de explore submetidos à governança de exploit não falham por falta de competência técnica de execução. Falham porque a governança penaliza exatamente os comportamentos que explore requer.

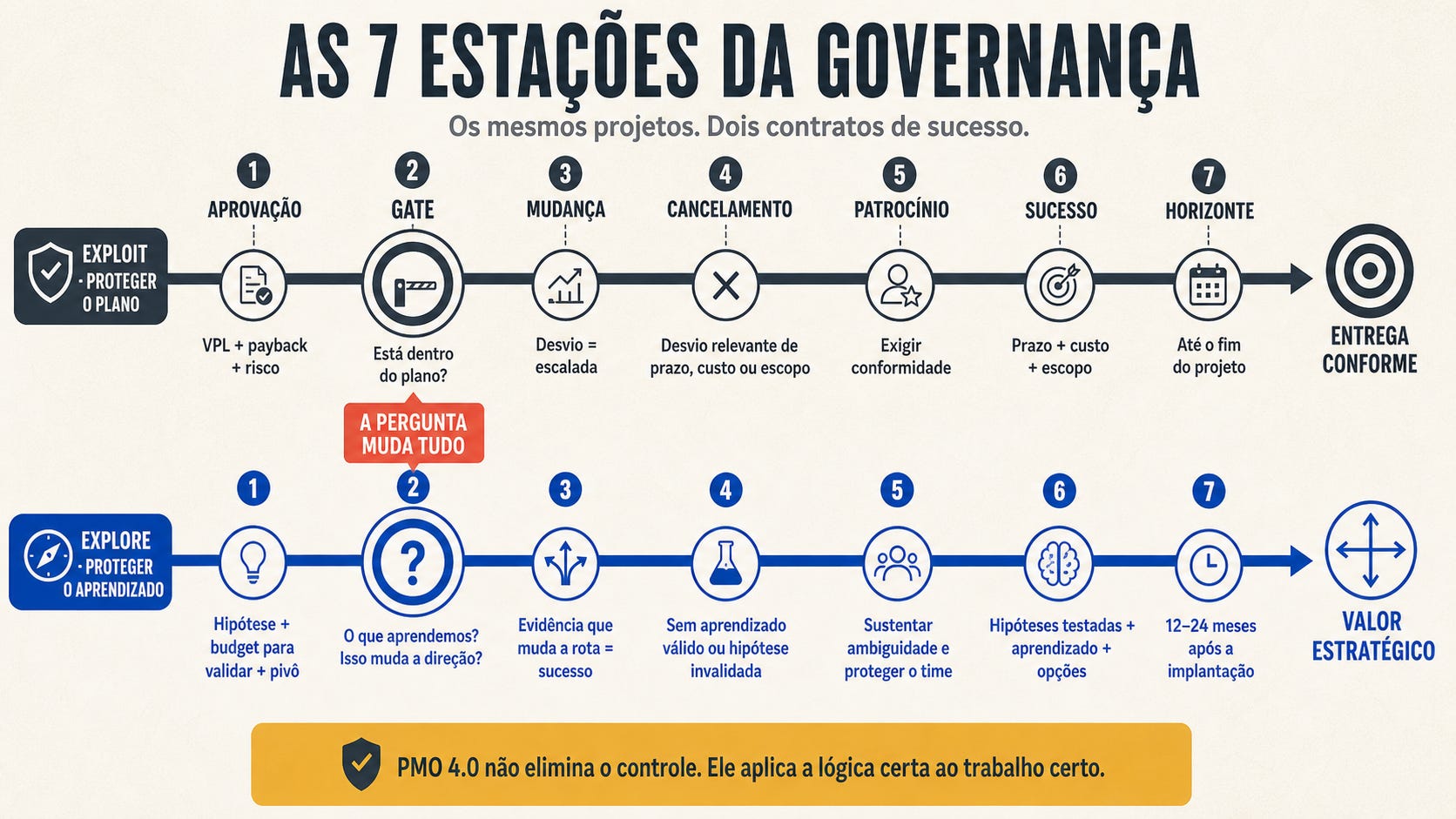

Figura 3 - As sete estações da governança e o papel do PMO 4.0 na ambidestria organizacional (Trentim, 2026)
O ponto mais frequentemente ignorado: o perfil do patrocinador. Um bom patrocinador de exploit protege o projeto da escassez de recursos e resolve impedimentos de conformidade. Um bom patrocinador de explore protege o time da pressão por resultados prematuros — e interpreta ausência de entrega tangível nos primeiros meses não como fracasso, mas como dado de aprendizado esperado. Esses são perfis comportamentalmente distintos. Organizações que colocam o mesmo executivo nos dois papéis sem diferenciar expectativas geralmente veem a lógica de exploit colonizar os projetos de explore em três a seis meses.

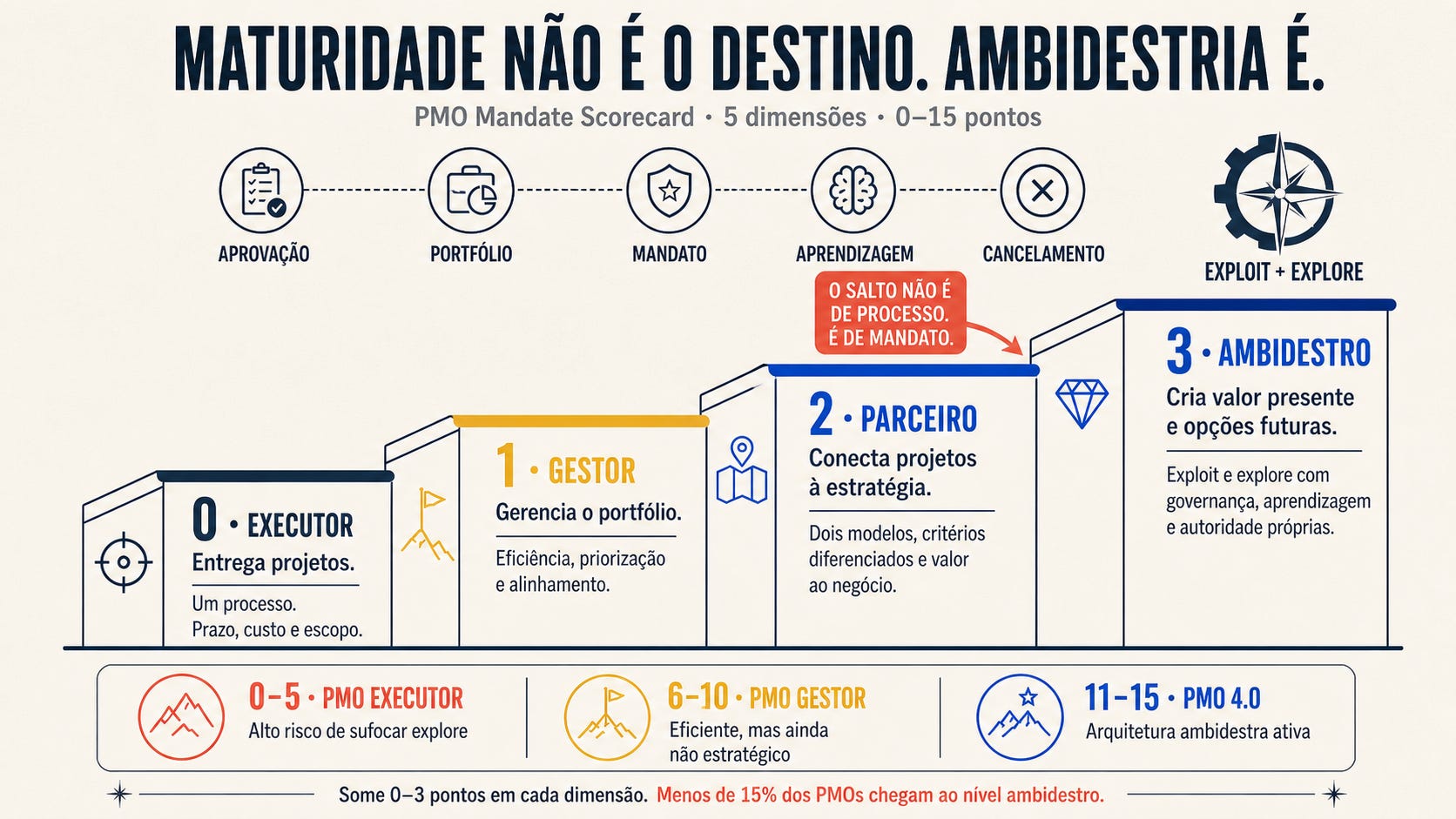

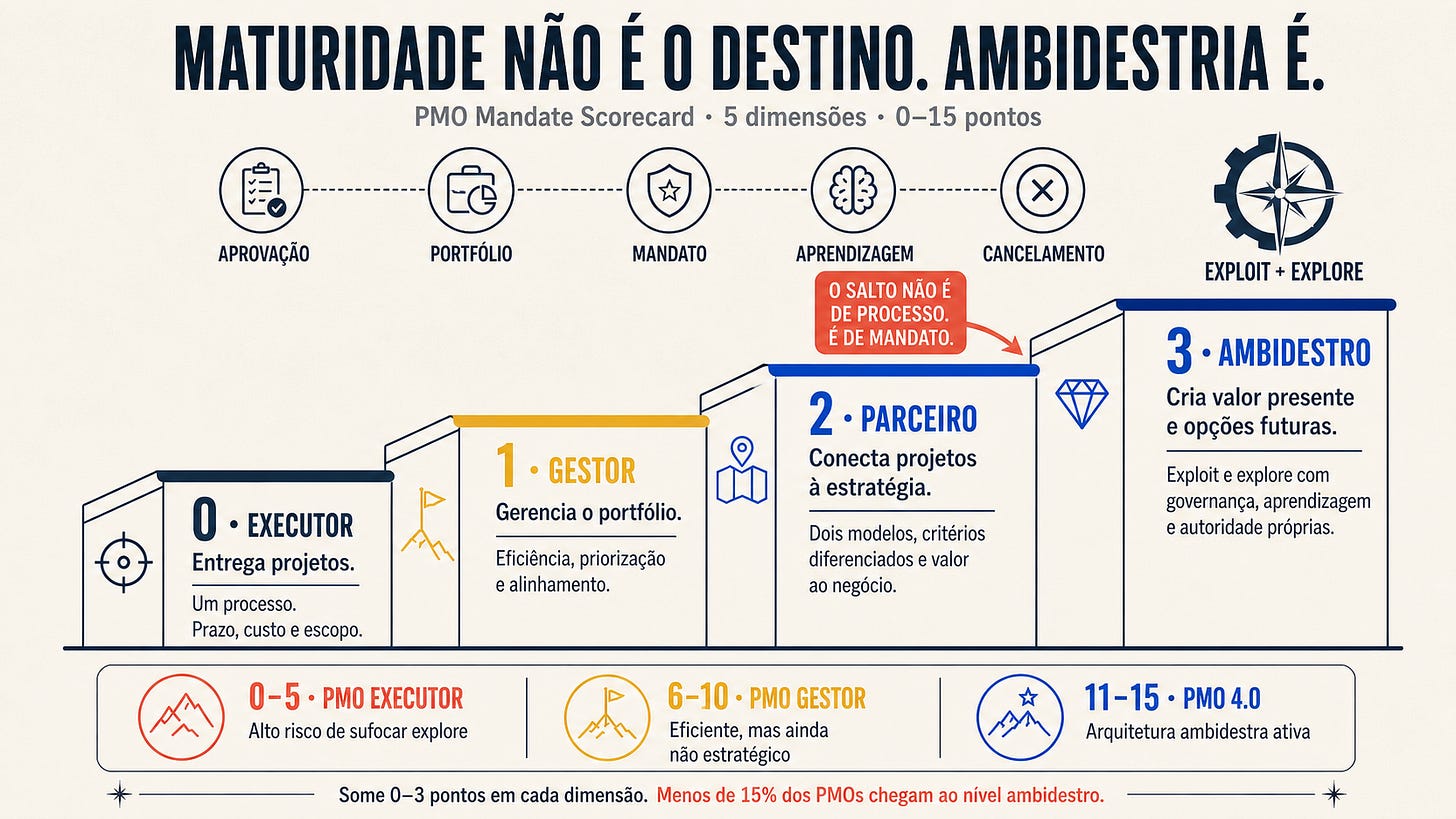

Figura 4 - Jornada de maturidade versus ambidestria (Trentim, 2026).
PMO Mandate Scorecard — quanto o seu PMO está preparado para ambidestria?
Para cada dimensão, identifique qual descrição melhor representa o estado atual do seu PMO. Some os pontos. A leitura é ao final da tabela.

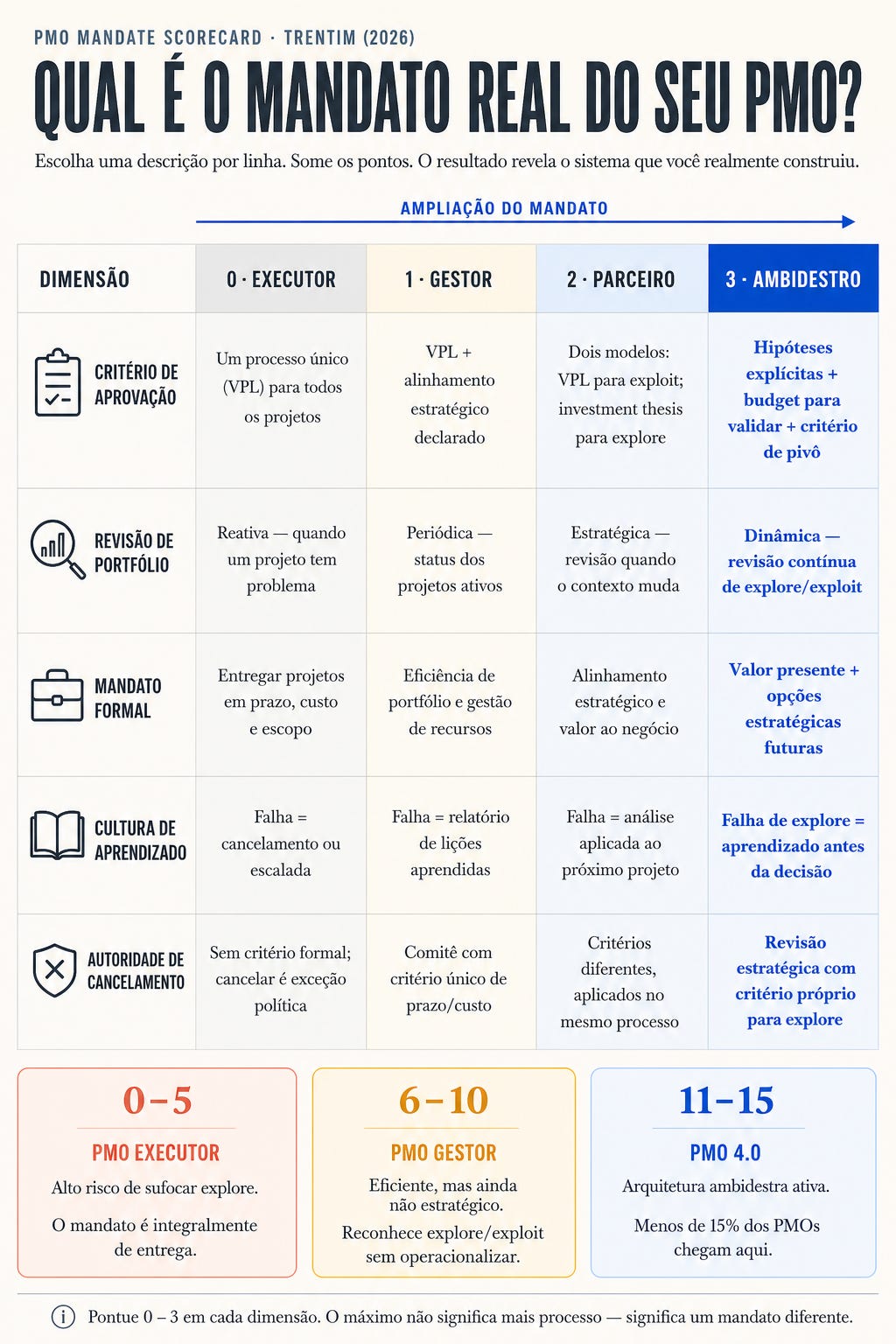

Figura 5 - PMO Mandate Scorecard (Trentim, 2026).
Nos diagnósticos que conduzi, a maioria dos PMOs fica entre 4 e 7 — independentemente do nível de certificação da equipe ou da sofisticação das ferramentas. A correlação entre maturidade de processo (CMMI, P3M3) e score aqui é fraca: é possível ter CMMI nível 4 e score 3 no Mandate Scorecard.
Auditoria de mandato: o que o seu PMO foi construído para fazer?
Auditoria de Mandato do PMO — 6 perguntas diagnósticas
Estas perguntas podem ser feitas por qualquer diretor de PMO, VP de Operações ou responsável por portfólio. Não requerem consultoria. Requerem honestidade sobre o que o sistema realmente faz — não o que se declara que faz.
Pergunta 1 - Os projetos de inovação e os projetos de melhoria de processo passam pelo mesmo Business Case?
Se sim: os projetos de inovação estão sendo avaliados com critérios que sistematicamente os desfavorecem. VPL de inovação genuína é incerto; de melhoria de processo, previsível. O processo de aprovação está selecionando contra explore.
Pergunta 2 - Existe um critério explícito de cancelamento diferente para projetos explore?
Se não: os projetos explore serão cancelados pelos mesmos critérios de exploit (desvio de prazo/custo). Isso é garantia de extinção sistemática de explore — porque explore por definição desvia do plano original quando aprende.
Pergunta 3 - Quando foi a última vez que o portfólio foi revisado por mudança de contexto externo — não apenas por status de projetos?
Se a resposta for “não fazemos isso” ou “não me lembro”: o portfólio está sendo gerenciado operacionalmente, não estrategicamente. Projetos são revistos individualmente; o portfólio como sistema nunca é questionado.
Pergunta 4 - Qual é a proporção explore/exploit no portfólio atual — em recursos, não em número de projetos?
Se a resposta for desconhecida: o portfólio não está sendo gerenciado por essa dimensão — que é a dimensão que mais importa para sustentabilidade de longo prazo. A proporção está sendo decidida por inércia.
Pergunta 5 - Os patrocinadores de projetos explore foram preparados para o papel diferenciado que esse tipo de projeto exige?
Na maioria dos casos: não. O patrocinador foi escolhido pelo cargo, não pelo perfil. E vai aplicar a mesma lógica de exploit ao projeto explore — porque é o que o sistema de governança recompensa.
Pergunta 6 - O mandato formal do PMO menciona explicitamente exploração estratégica, não apenas execução de projetos?
Se não: o PMO não tem autoridade institucional para proteger projetos explore da pressão de exploit. Quando há conflito de recursos, exploit sempre ganha — porque é aí que o mandato está.
Na minha experiência com diagnósticos de PMO, a maioria das organizações responde “não” ou “não sei” em quatro das seis perguntas. Isso não significa que o PMO é ruim. Significa que o PMO está entregando exatamente o mandato que recebeu — e esse mandato foi escrito para um mundo onde exploit era suficiente.
Plano de 90 dias: do mandato herdado ao PMO ambidestro

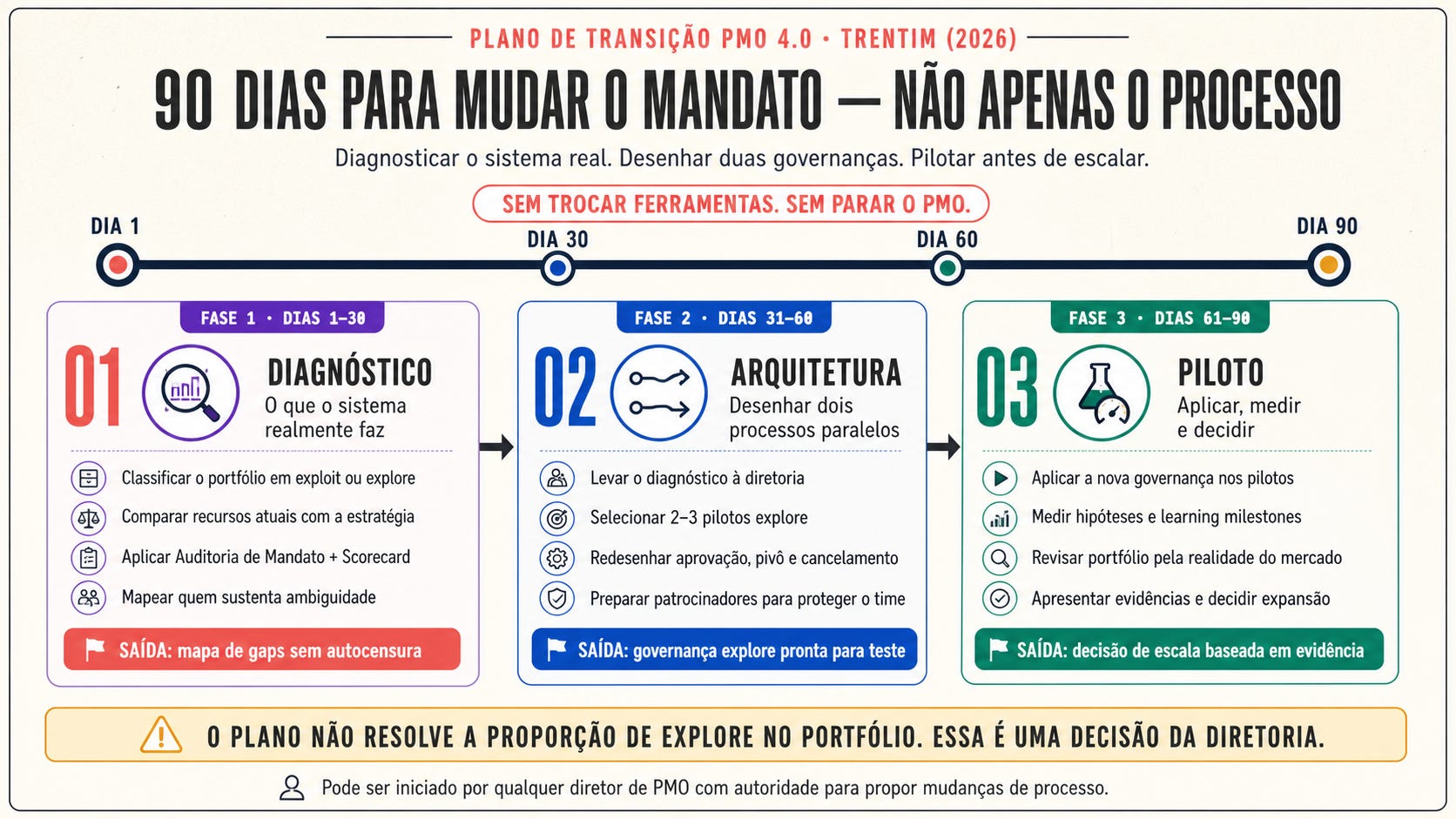

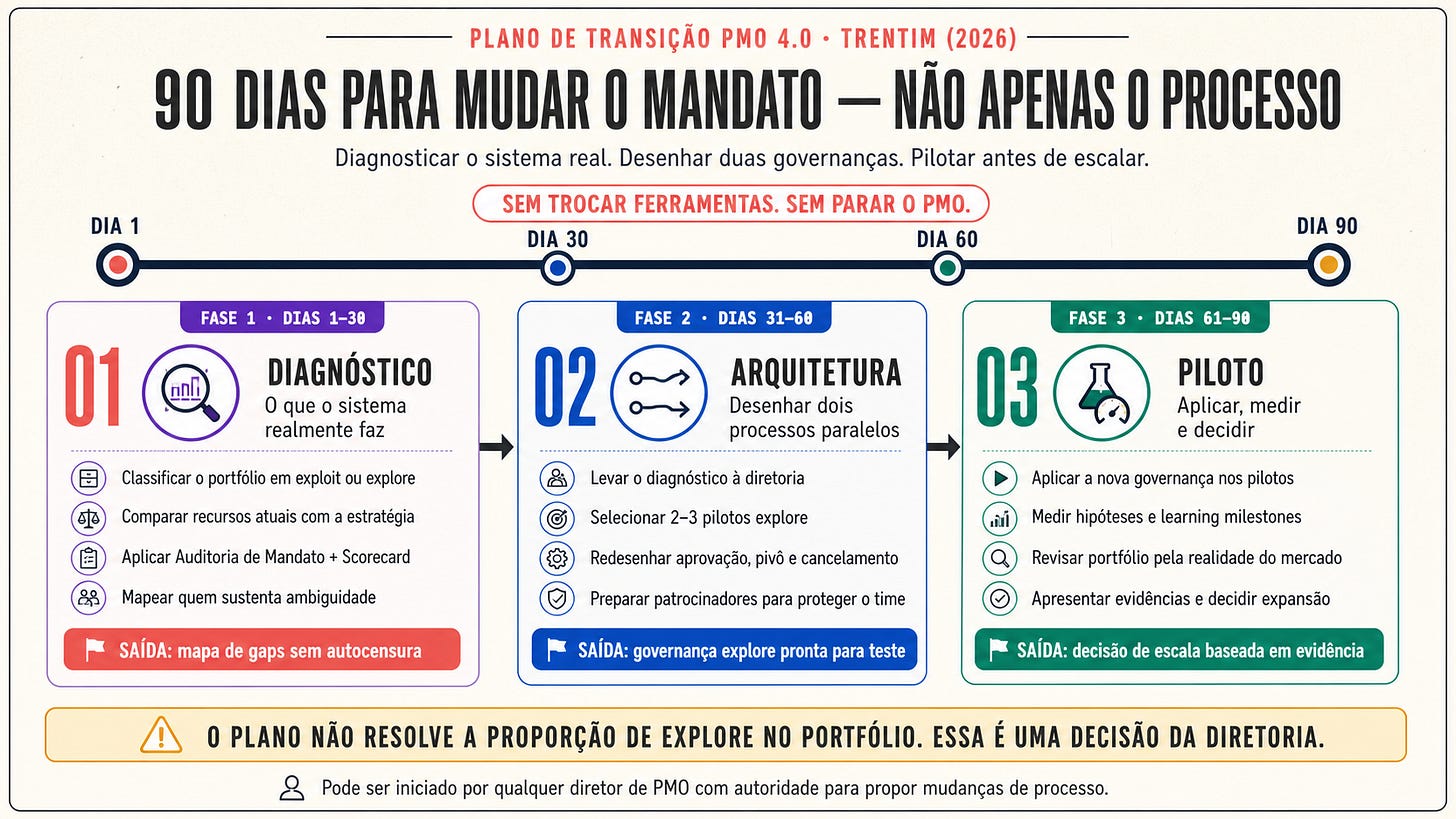

Figura 6 - Plano de Transição PMO 4.0 · Trentim (2026)
Este plano pode ser iniciado por qualquer diretor de PMO com autoridade para propor mudanças de processo. Não requer aprovação de budget adicional na fase 1. Não requer substituição de ferramentas. Requer mandato para conversar com a diretoria sobre o que o PMO foi construído para fazer — versus o que a estratégia agora exige.
Fase 1 · Dias 1–30 Diagnóstico — o que o sistema realmente faz
Classificar todo o portfólio ativo em exploit ou explore. Sem categoria “ambos” — forçar a escolha pelo propósito dominante.
Calcular proporção de recursos (budget + FTEs) por categoria. Comparar com o que a estratégia aprovada requer.
Aplicar a Auditoria de Mandato de 6 perguntas. Documentar as respostas sem autocensura.
Calcular o PMO Mandate Score (0–15). Identificar as dimensões com maior gap.
Mapear os patrocinadores dos projetos explore ativos: têm mandato para sustentar ambiguidade? Ou estão aplicando lógica de exploit?
Fase 2 · Dias 31–60 Arquitetura — desenhar os dois processos paralelos
Apresentar diagnóstico à diretoria: proporção explore/exploit, score, gap vs. estratégia. Sem solução ainda — apenas o dado.
Selecionar 2–3 projetos explore ativos para piloto de nova governança. Critério: projetos genuinamente de explore que estão submetidos a processo de exploit.
Rascunhar critério de aprovação diferenciado para explore: investment thesis + hipóteses explícitas + budget de validação + critério de pivô.
Rascunhar critério de cancelamento diferenciado para explore: ausência de aprendizado após N iterações, não desvio de cronograma.
Preparar os patrocinadores dos projetos piloto: o que significa sustentar ambiguidade, como reportar aprendizado em vez de status.
Fase 3 · Dias 61–90 Piloto — aplicar e medir
Aplicar nova governança nos projetos explore selecionados. Manter processo anterior nos projetos exploit — sem perturbação da maioria do portfólio.
Criar dashboard paralelo de learning milestones para os projetos piloto: hipóteses testadas, aprendizados documentados, mudanças de direção com base em evidência.
Realizar primeira revisão estratégica de portfólio — não de status de projetos, mas de proporção explore/exploit vs. contexto de mercado atual.
Calcular PMO Mandate Score pós-piloto. Apresentar delta à diretoria como evidência de mudança de mandato em curso.
Propor expansão: quais outros projetos explore no pipeline seriam beneficiados pela nova governança? Que mudança de mandato formal é necessária para institucionalizar?
O que este plano não resolve: a proporção de explore no portfólio. Isso é uma decisão de diretoria e conselho — o PMO pode criar o processo, mas não pode aprovar o portfólio. O próximo artigo desta série trata exatamente desse ponto: a conversa que precisa acontecer antes, onde o problema realmente está.
O que o PMO não pode fazer sozinho — e onde o problema realmente está
Há um argumento tentador que alguns diretores de PMO fazem após diagnósticos como esse: “podemos resolver isso internamente, com novos processos e melhores práticas”. Parcialmente verdadeiro — e perigosamente incompleto.
O PMO pode criar processos diferenciados para explore. Pode treinar equipes para learning milestones. Pode melhorar o modelo de acompanhamento. O que o PMO não pode fazer é aprovar um portfólio com proporção adequada de explore. Essa decisão está na diretoria e no conselho — que ainda estão, na maioria das organizações, usando critérios de exploit para aprovar tudo.
O PMO ambidestro não é o destino. É o instrumento de execução de uma decisão de governança que precisa acontecer antes — na aprovação de portfólio. E é sobre essa decisão que o próximo artigo trata.
A pergunta para levar para segunda-feira
“Se auditarmos o mandato formal do nosso PMO — o que está escrito no charter, nos processos, nos critérios de aprovação — ele menciona em algum lugar a responsabilidade de sustentar capacidade de exploração estratégica? Ou o mandato é integralmente sobre entrega de projetos aprovados?”
A resposta revela se o PMO tem autoridade institucional para proteger explore — ou se, quando há pressão, exploit sempre ganha por design. E pressão sempre há.
“The real challenge in managing innovation streams is not how to be ambidextrous but how to build an organization that can simultaneously pursue both incremental and more radical innovations — and how to manage the real and inevitable tension that comes with it.”— O’Reilly & Tushman, Harvard Business Review, 2004
Esta newsletter não tem patrocinadores e não vende cursos neste espaço. Se o conteúdo tem valor, a melhor forma de retribuir é encaminhar para quem decide portfólio e estratégia na sua organização.
Mario H. Trentim é doutorando em Engenharia no ITA (2024-2029), autor de 13 livros publicados em gestão estratégica e execução, e criador de 48 cursos no LinkedIn Learning com mais de 465 mil alunos. É certificado IPMA Level-A e IoD UK Certificate in Corporate Governance. Escreve semanalmente sobre estratégia, execução e governança em organizações complexas.
📩 Estratégia em Ação · Newsletter semanal sobre execução, governança e organizações que aprendem mais rápido do que o mercado muda.
